Åter till föregående sida?
Klicka i bilden ovan |
OKB,
Ostkustbanan
Av Rolf
Sten |
|
Banan byggs
och invigs (start of construction)
(2002-11-01) |
Byggnadsarbetet allmänt
Då banan byggdes längs kusten kom den att korsa flera
av de stora vattendragen och där emellan liggande höjdsträckningar
Detta medförde att terrasserings- och brobyggnadsarbetena
blev mycket stora. Den största skärningen innehöll
omkring 75 000 kbm. jord och 29 000 kbm. berg. Högsta höjden
i denna skärning var 25 meter.
Broarnas antal var 40 stycken, de största
var över Ljusnan, Ljungan och Indalsälven. Vid sistnämnda
bron har största spannet en längd av 84 m. och en höjd
av 21 m., räknat från balanslinjen till medelvattenytan.
En del broar byggdes av betong, delvis beklädda med sten.
Ett exempel på dessa var ursprungliga bron över Iggesundsån
med ett spann på 58 meter och två mindre spann om
vartdera 25,5 m.
I Hudiksvall byggdes en betongtunnel under Storgatan.
Nyanläggning av Sundsvalls centralstation
och utvidgningar av föreningsstationerna Söderhamn,
Hudiksvall och Härnösand blev dryga utgifter för
bolaget. Enbart Sundsvalls station kostade 2,5 milj. kronor
Alla stationerna försågs med växel-
och signalsäkerhetsanordningar. Vissa tåg kunde tack
vare detta köras med dessa stationer obevakade.
Rälsvikten på olika sträckor av banan
samt kurv- och lutningsförhållanden byggdes för
en största tåghastighet på 80 km/t. söder
om Sundsvall och 70 km/t. norr därom.
Statens kontrollant vid banbyggnaden var överstelöjtnanten
W. Prinzencreutz.
Bolagets verkställande direktör Lagergren
uppehöll, förutom direktörskapet, även tjänsten
som överingenjör vid banbyggnaden.
Banarbetena utfördes till större
delen i bolagets egen regi. Dock lämnades vissa större
sten- och betongarbeten samt husbyggnaderna ut på entreprenad.
Under den första byggnadstiden förekom
en del ganska långvariga arbetskonflikter. Dessa försenade
inte byggandet eftersom bolaget under den tiden ändå
saknade pengar att bedriva arbetet annat än i ganska begränsad
omfattning. Ett antal arbetskonflikter inträffade bland
annat en byggnadslockout. Den utbröt den i april 1920 och
löstes först i juni 1921. Efter detta flöt arbetet
i stort sett utan störningar.

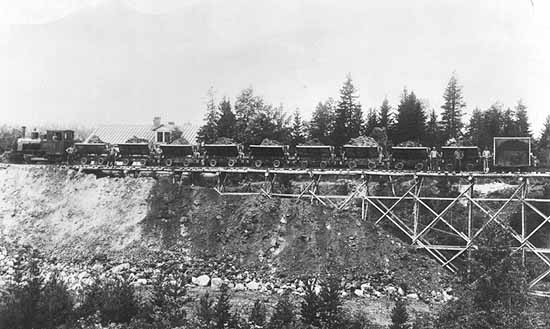

Från banbyggnaden av OKB. Bilden är tagen i närheten av Njurunda
omkring 1923 och den visar arbetet med att bygga en järnvägsbank
över en sänka. Först har man byggt en träkonstruktion
för att bära upp ett provisoriskt smalspårigt
spår. Med hjälp av smalspåriga lok och vagnar
kör man ut fyllandsmassor tills hela blivande banken är
helt uppfylld. Träkonstruktionen får vara kvar som
extra förstärkning. Sedan detta är gjort tas smalspåret
bort och underbyggnaden görs i ordning för det blivande
ordinarie spåret. Sedan påbörjas arbetet med
den så kallade överbyggnaden. Slipers läggs ut,
rälsen läggs ut, skruvas ihop och spikas fast. Därefter
vidtar utkörning av ballasten (vid den här tiden grus
med lämplig dimension). Efter detta lyfts räls och
slipers till sin rätta höjd och lutning. Sliprarna
stoppas så att de ligger stadigt i ballasten. Foto: Stig
Nyberg.
Första tiden, sedan arbetet den i juni 1921 återupptagits,
bedrevs detsamma huvudsakligen på sträckan Ljusne
- Stugsund, för vilken särskilda pengar fanns reserverade
samt på sträckan Sundsvall - Härnösand,
för vars byggande det beviljade statslånet på
3 miljoner kronor uteslutande fick användas.
Dessutom igångsattes några få enstaka
arbeten, vilkas färdigställande beräknades ta
så lång tid i anspråk att de skulle avsevärt
förlänga byggnadstiden, ifall dessa inte fick fortsätta
oavbrutna.
På grund av de allmänt dåliga
tiderna dröjde det inte länge förrän representanter
från städer och kommuner vid de delar av banan, där
arbeten inte pågick, framställde förfrågningar,
om bolaget hade möjlighet att starta arbeten inom respektive
orter för på så sätt minska den höga
arbetslösheten.
Bolaget förklarade att sig villigt att samarbeta
så långt som bolagets disponibla pengar tillät
detta men att man av ekonomiska skäl inte direkt kunde anställa
ovana arbetare. Man ansåg att det var nödvändigt
att kommunerna blev mellanhänder eller en slags entreprenörer
för arbetenas bedrivande. Man ansåg att även
kommunerna skulle åta sig en del transporter m m med hänsyn
till de ränteförluster bolaget fick genom att vissa
arbeten gjordes tidigare än planerat.
I enlighet med detta gjordes avtal med städerna
Gävle och Hudiksvall samt Hille, Hamrånge, Söderala,
Enångers, Njutångers, Harmångers och Gudmundrå
kommuner att dessa på, på entreprenad, skulle utföra
banarbeten för en sammanlagd kostnad av 910 000 kronor.
Städerna och Kommunerna bidrog till halva kostnaden genom
att teckna aktier. Resterande kostnad stod bolaget för.
För att göra det ekonomiskt möjligt för bolaget
att utöka sitt samarbete med Kommunerna beslöt landstingen
i de båda län som banan korsar, att betala in 500
000 kronor av sina villkorligt utlovade aktieteckningar, trots
att villkoren då ännu inte var uppfyllda.

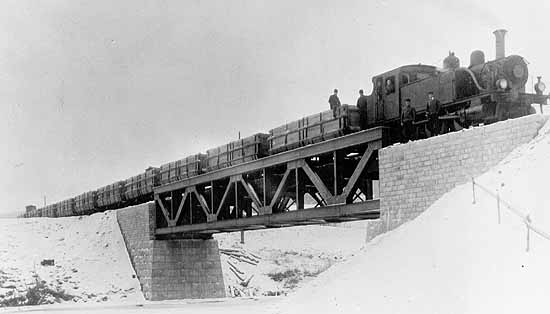

Grusning, utkörning av ballast, på delsträckan
Härnösand - Sundsvall. Bilden är tagen vid bron
över Selångersån några kilometer norr
om Sundsvall. Loket är ett av de från SJ inköpta
amerikansktillverkade tankloken litt U. Foto runt årsskiftet
1824-1925. Foto: Stig Nyberg.
Banbyggnaden
När nu arbetena kom igång koncentrerade man sig på
att få vissa delar av banan färdiga. Att man gjorde
så berodde på att man så fort som möjligt
ville få inkomster vilket i det trängda ekonomiska
läget skulle var till stor hjälp.
Det var i första hand tre banavsnitt som
resurserna koncentrerades till: Stugsund - Ljusne, Hudiksvall
- Iggesund samt Härnösand - Sundsvall - Njurunda.
Delsträckan Stugsund - Ljusne
I Ljusne och Sandarne fanns det stora industrianläggningar
vilka alla var intresserade av att få bättre transportmöjligheter
för sina produkter. Stugsund var tidigare slutpunkten på
statsbanan Kilafors - Söderhamn. Genom att snabbt färdigställa
detta banavsnitt fick industrierna åtkomst till det svenska
järnvägsnätet.
Redan 1916 hade OKB köpt den 3 kilometer
långa bandelen mellan Söderhamns central och Stugsund.
När nu arbetena åter kom igång ordentligt drevs
banarbetet med hög intensitet på sträckan Stugsund
- Ljusne.
2 december 1923 kunde äntligen den första
delsträckan av OKB öppnas för allmän trafik.
Anslutningsspår hade byggts till Ljusneverken och i Sandarne
hade man också byggt anslutning till Marma - Sandarne Järnväg,
MaSJ. Trafikeringen av sträckan Stugsund - Ljusne lämnades
ut på entreprenad till SJ. Det var först i samband
med öppnande av OKB-sträckan Gävle - Ljusne som
OKB tog över trafikeringen i egen regi.
Invigning av den första delsträckan, Stugsund -
Ljusne. På bilden har invigningståget draget av ett
SJ-lok just ankommit till Ljusne. Foto ur Hvar8dag
Delsträckan Hudiksvall - Iggesund
Även här var förutsättningarna desamma som
mellan Stugsund och Ljusne. Det gällde att snabbt få
igång trafik till och från järnbruket och sågverket
i Iggesund. Arbetet med den 11 kilometer långa bandelen
blev klart under sommaren 1924 och banan öppnades för
allmän trafik 6 september. I likhet med van man gjorde på
sträckan Stugsund - Ljusne lämnade man även här
ut trafikeringen på entreprenad till SJ. Det var först
i samband med öppnandet av hela OKB 1 november 1927 som
OKB tog över trafikeringen i egen regi.
Delsträckan Härnösand - Sundsvall - Njurunda
Nästa sträcka som öppnades för allmän
trafik var den 83 kilometer långa bandelen Härnösand
- Sundsvall - Njurunda. Det första spadtaget togs redan
6 mars 1916 vid Katrineberg strax söder om Sundsvall men
första världskriget och svårigheter med finansieringen
gjorde att arbeten endast bedrevs i begränsad omfattning.
I och med att finansieringen ordnades i början av 1921 blev
det åter fart på arbetet. Det var många stora
arbeten som skulle genomföras. I Härnösand, anslutningsstation
med Härnösand - Sollefteå Järnväg,
HdSJ, ombyggdes och utökades både bangård och
stationshus. I anslutning till HdSJ lokstall uppförde OKB
ett eget lokstall.
I Bergeforsen uppfördes en stor bro över
Indalsälven.
I Sundsvall kom man efter långvariga förhandlingar
med SJ överens om hur OKB skulle anslutas och passera staden.
Här anlades genom SJ försorg en ny station till vilken
OKB anslöts med ett eget spår parallellt med SJ-spåret
på sträckan, strax öster om bron över Selångersån
till Sundsvall Central. Strax norr om Njurunda uppfördes
ännu en stor bro, över Ljungan.
Äntligen, 17 december 1925, kunde man
öppna den 83 kilometer långa bandelen för allmän
trafik. Trafikeringen av bandelen skötte man i egen regi
med trafikchefen vid Härnösand - Sollefteå Järnväg,
G J Leijonhufvud som tillförordnad chef.
Invigning av delsträckan Härnösand - Njurunda.
Bilden visar invigningståget efter ankomsten till Njurunda.
Foto ur Hvar8dag.
Delsträckan Gävle - Ljusne
Under tiden som arbete med ovanstående bandelar bedrevs
skedde det en hel del även på sträckan Gävle
- Ljusne. Den stora bron över Ljusnan närmade sig sin
fullbordan.
Strax norr om Hamrångefjärden korsar
OKB forna Dala - Ockelbo - Norrsundets Järnväg, DONJ.
Här blev det en del extra arbeten genom att bygga en bank
på vilken DONJ skulle passera över DONJ. Man fick
även kosta på en smalspåranslutning mellan Hamrångefjärden
och DONJ-stationen Åbydal.
I Gävle anlades ett nytt spår, parallellt
med Gävle - Ockelbo Järnväg från Strömsbro
in till Gävle central. I Gävle byggdes bron över
Gavleån om för att ge plats åt fler spår
så att OKB skulle kunna anslutas till sin slutstation Gävle
Södra.
På Gävle Södra bygges bangården
delvis om inför anslutningen av OKB. Dessutom uppfördes
ett nytt gemensamt stationshus. Strax söder om stationen
uppförde OKB sin lokstation med lokstallar, kolbryggor och
administrationsbyggnad.
I dag återfinns Sveriges Järnvägsmuseum
i dessa byggnader. Första november 1926 var man tillräckligt
färdig klar med bandelen så att den kunde öppnas
för allmän trafik och därmed hade man knutit ihop
Gävle och Söderhamn med en direkt järnvägsförbindelse.
Trafikeringen sköttes i egen regi och man tog nu även
över trafikeringen mellan Ljusne och Söderhamn.
Invigningen av delsträckan Gävle - Ljusne (Söderhamn)
Invigningståget har anlänt till Söderhamn draget
av ångloket OKB E6. Foto från Hvar8dag.
Delsträckan Söderhamn - Iggesund
Även den 49 kilometer långa bandelen Söderhamn
- Iggesund började man närma sig fullbordan.
Bland de största arbetena var betongbron
över Iggesundsån vilken hade ett spann på 58
meter och två mindre på 25,5 meter var.
Ett annat större arbete var anläggning
av OKB spår mellan Söderhamn Västra och Söderhamns
Central. Statsbanan Kilafors - Söderhamn hade byggts på
en viadukt av järn den sista biten in till Söderhamn.
För att få plats med även OKB-spåret var
man tvungna att byta hela viadukten till en med plats för
två spår.
Även bangården i Söderhamn
utökades inför OKB:s tillkomst. I samband med att hela
OKB öppnades för allmän trafik 1 november 1927
togs den här bandelen i trafik.
Delsträckan Hudiksvall - Njurunda
Den här 73 kilometer långa sträckan mellan Hudiksvall
och Njurunda var ganska besvärlig att bygga. Bangården
i Hudiksvall genomgick en stor omläggning,. Dragningen norrut
var lagd så att man fick bygga en betongtunnel under en
del av stadens gator sedan en lång bank längs Lillfjärden
varefter man fick spränga sig igenom en stor skärning
förbi Galgberget.
Norr om Galgberget kom OKB att gå i princip
parallellt med den smalspåriga
Norra - Hälsinglands
Järnväg, NHJ, ända fram till Steg. OKB:s koncessionsvillkor
stipulerade att OKB skulle ersätta de trafikförluster
som OKB tillkomst skulle göra. De båda banorna skulle
på en lång sträcka konkurrera om kunderna.
Resultatet blev att OKB köpte NHJ och
beslutade att lägga ned NHJ på sträckan Hudiksvall
- Harmånger. Mer om detta finns under kapitlet "Köp
av Norra - Hälsinglands Järnväg".
Hela Ostkustbanan öppnas
Under pompa och ståt invigdes hela Ostkustbanan Härnösand
- Gävle Södra den 31 oktober 1927. Ett invigningståg
draget av dubbla A-lok gick från Härnösand till
Gävle. Glädjen stod högt i tak efter att äntligen
efter så många års slit få uppleva att
järnvägen var klar.
Dagen efter öppnades hela OKB för
allmän person - och godstrafik. Samtidigt öppnades
den nya smalspåriga bandelen Harmånger - Vattrångsby
- (Bergsjö) för trafik. Den gamla smalspåriga
bandelen Hudiksvall - Vattrångsby (gamla Harmånger)
lades samtidigt ned.
Sammanfattningsvis hade OKB öppnats för trafik enligt
följande:
- Stugsund - Ljusne 2 december 1923
- Hudiksvall - Iggesund 6 september 1924
- Härnösand - Sundsvall - Njurunda 17 december 1925
- Gävle Södra - Ljusne 1 november 1926
- Hudiksvall - Njurunda 1 november 1927 ( i samband med hela
OKB:s öppnande)
- Söderhamn - Iggesund 1 november 1927 ( i samband med hela
OKB:s öppnande)
Den totala byggnadskostnaden inklusive rullande materiel samt
inköp av Norra Hälsinglands Järnväg uppgick
till strax över 50 miljoner kronor.
För det hade man fått en 295 kilometer
normalspårig järnväg. Rälsen hade på
sträckan Härnösand Sundsvall en vikt på
30 kg/m och på bandelen söder om Sundsvall vägde
rälsen 34,5 kg/m. Sidospåren som uppgick till 32,7
kilometer hade räls med en vikt på 25 kg/m
I bolaget ingick nu även den smalspåriga
bandelen Harmånger Bergsjö, forna NHJ, nu endast
19,5 kilometer lång
|
Föregående sida |
Nästa sida |
|
|
Returtåg till innehållsförteckning
(train back to table of content) |
© Rolf Sten
okb_banbyggnaden.htm senast uppdaterad (updated) 2014-07-15
|
