Byggnadstiden
DHdJ (construction of DHdJ)
(2002-06-19) |
Med Johan Danielsson som bolagets överingenjör, Carl
Jehander som entreprenör för järnvägsbygget
och med J Vernfeldt som entreprenör för husbyggnaderna
startade banbygget under andra halvåret 1897.
Byggandet av Järnvägen skedde
i två sektioner.
På sektionen Orsa - Woxna arbetade ett
antal arbetslag längs den blivande linjen. När det
var dags för rälsläggning började rälsen
att läggas ifrån Orsa.
På den andra sektionen, Bollnäs
- Woxna, arbetade också ett antal arbetslag. När det
var dags för rälsläggning började den att
läggas från Bollnäs.
I maj 1898
Arbetena drevs på i rask takt och i mitten av maj 1898
var 30,2 kilometer av banvallen klar mellan Orsa och Ore älv.
Mellan Ore älv och Voxna var 11,5 kilometer klart och mellan
Voxna och Alfta var 25,1 kilometer banvall färdig samt mellan
Alfta och Bollnäs var banvallen klar på hela sträckan,
20,2 kilometer. Detta innebar att 87 kilometer eller 73 % av
hela banvallen var färdigterrasserad.
Av dessa kilometrar var 46 kilometer fullt
planerade och färdiga för rälsläggning
På sträckan Orsa till Granån
var det provisoriskt skenlagt och grusningen hade påbörjats.
157 stycken trummor under banvallen var färdiga. Visserligen
saknades fortfarande dessa, på den hittills skenlagda delen
mellan Orsa och Granån vilket gjorde att man fick ha speciell
uppmärksamhet. Detta eftersom vattendragen därmed inte
var dränerade vilket i sin tur kunde orsaka att banvallen
rubbades och därmed urspårningsrisk för grustågen.
Av banans 18 blivande brobyggnader var i stort
sett alla landfästen klara.
Av banans blivande 33 banvaktsstugor var grunderna
klara till tio stycken. Stationshusgrunderna
var klara vid Edsbyn, Ofvanåker, Alfta, Runemo, Sörbor
och Freluga. Entreprenören fick anmärkning på
att grunderna var dåligt utförda och måste förbättras.
Samtliga stationsplaner var under anläggning
och i Bollnäs var alla anordningar för anslutning till
SJ klara.
Urspårning
Det kan ha sina risker med en bana som är under byggnad.
Den 23 augusti fick en sättning i banken vid Alfta, ett
arbetståg med lok och vagnar att "lägga"
sig på sidan om spåret. Det kan inte bättre
beskrivas än i den rapport som skrevs:
Till Styrelsen för Väg - och Vattenbyggnader
Rörande timad urspårning på under byggnad varande
Dala - Helsinglands Jernväg får jag äran meddela:
att urspårningen skedde vid Alfta, 21 km från Bollnäs
den 23 dennes på e. m. och uppkom genom en sättning
af c:a halfva bankens bredd på en längd af 30 á
35 m. ;
att marken under bankfyllningen å en längd af c:a
45 m. är lös med ett något varierande djup till
fast botten intill högst 3 m.;
att bankfyllningen, som skall hafva en höjd af 4,5 meter,
blef under förra vintern, då marken var kälad,
utfylld till en höjd af 3 m. utan att någon sättning
i grunden längre förmärktes;
att under innevarande månad genom dittransporterande af
jord med lokomotiv och vagnar banken blifvit ytterligare påfylld
1 m. så att till dess fulla höjd återstod 0,5
m., innan sättningen och urspårningen skedde;
att öfver den sålunda utfyllda banken passerats omkring
35 tåg á 6 och 7 vagnar med skenor och syllar samt
40 tåg med 14 á 15 lastade grusvagnar. Dessa tåg
hafva återgått med vagnarna tomma;
att vid urspårningen lokomotivet som ännu ej kommit
på spåret, blifvit till de yttre delarna ej obetydligt
skadat. Dock bör af den besiktning , som nu kommer att ske,
vara antagligt, att lokomotivet bör genom reparation kunna
återställas i fullt samma skick som nytt, samt att
6 st. lastvagnar mer och mindre rampnerades. Dessutom blefvo
3 st. arbetare skadade; deraf ligger en på Söderhamns
lazarett med afbruten arm.
Efter å platsen gjord besiktning, och
efter de upplysningar, som deri kunde inhemtas, förorsakades
urspårningen deraf att en sättning i bankfyllningens
c:a halfva bredd uppstått strax efter sedan lastadt gruståg
passerat öfver banken, och hvilken sättning icke blef
observerad förr än af lokomotivföraren, då
han på återresan med endast tomvagnar i tåget
och lokomotivet före, kom i dess omedelbara närhet.
Efter hvad mer kunnat utrönas syns sättningen i banken
förorsakats deraf att den lösa jorden under en del
af bankfyllningen genombrutits och gifvit sig undan; att denna
sättning eller genombrytning af det lösare jordlagret
under banken ej förr inträffat torde möjligen
härleda sig deraf att större delen af banken fylldes
under förra vintern, då marken var starkt tillfrusen
och att, i följd af den kalla sommaren, denna kälbädd
först nu blifvit upplöst. Möjligen har äfven
frusen jord funnit i banken och kunnat i sin mon till sättningen
bidragit, synnerligast som den endast skett i bankens ena sida.
Från det håll, tåget kom,
är banan på en längd af 600 m. rak fram till
der urspårningen skedde. Den ligger visserligen i medlutning
af 16 0/00, men den tanken är likväl icke utesluten,
att om lokomotivföraren varit mera uppmärksam och rådig,
hade sättningen i banken, som på afstånd visade
sig genom uppkommen krökning i spåret, i så
god tid och på tillräckligt afstånd kunnat upptäckas,
att det af tomvagnar med lokomotivet före bestående
tåget kunnat stoppas, innan det kom fram till den plats,
der sättningen skett.
En lika lydande redogörelse är insänd till Majoren
m. m. Herr Gust. Nyström.
Bollnäs den 29 augusti 1898
J, Danielsson

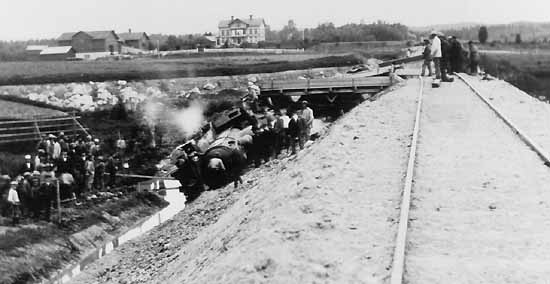

Ovanstående bild visar olycksplatsen 23 augusti 1898. Olycksloket
var lok nummer 1. Foto: Nybergska samlingen, Sveriges Järnvägsmuseum.
I september 1898
Nu var 96,6 kilometer av huvudbanans totala 118,4 kilometer färdigterrasserad.
Mellan Orsa och Ore älv var det skenlagt,
32,2 kilometer till Tranbäcken och Från Bollnäs
var det skenlagt i 51 kilometer fram till Voxna. Här var
20 kilometer grusade och på en sträcka av 4 kilometer
var rälsen lyft till halv höjd. Trots att man använde
"ny" slipers fick man anmärkningar mot dessa och
var tvungen att byta ut en hel del.
Bron över Granån och svängbron
vid Orenoret hade fått sina överbyggnader klara. Bron
över ett Frelugabäcken var klar och den stora bron
över Voxna älv hade fått sin överbyggnad
upplagd. Bron hade även provbelastats genom att man körde
ett "snabbgående" lok över den. Bron höll
måttet.
Takten sjunker
Arbetena under 1897 och början av 1898 gick helt planenligt.
Under senare delen av 1898 började lönerna att stiga.
Bolaget hade svårt att få fram mer pengar och arbetstakten
minskade eftersom man inte hade råd att leja folk i tillräcklig
mängd. Tidvis låg arbetena helt nere..
I mitten av år 1898 annonserade bolaget
efter en trafikchef till DHdJ. Lönen var 7 000 per år
och platsen skulle tillträdas den 1 april 1899. 18 ansökningar
inkom. Trafikchefen vid Varberg - Borås Järnväg
erbjöds tjänsten men tackade nej varför tjänsten
i stället erbjöds till dåvarande trafikchefen
vid Norra Södermanlands Järnväg, Carl Olof Werner
Bäckström. Han tackade ja till jobbet.
Han fick en tuff uppgift med att få igång arbetena
i full omfattning. Tack vare sin förmåga till planering
och samordning av kom dessa snabbt åter igång.
Den försening man nu fått kunde
inte återhämtas. I koncessionsvillkoren hade det bestämts
att banan skulle öppnas för trafik senast den 1 september
1899. Till detta datum fanns inga möjligheter att hinna
varför man begärde förlängning till år
1900. Detta beviljades.
För att bolaget snabbt skulle få
in pengar gällde det att få igång en inkomstbringande
trafik på någon del av banan. Bäckströms
strategi var att snarast få igång trafiken mellan
Bollnäs och Voxna. Det var efter den sträckan som det
största trafikunderlaget fanns. Av dessa anledningar koncentrerades
nu de tillgängliga resurserna till detta banavsnitt.
DHdJ trafikchefer
DHdJ
kom under sin tid att ha två trafikchefer. Förste
trafikchef var Carl Olof Werner Bäckström (bilden till
vänster). Han tillträdde sin tjänst 1899 och innehade
den till 1908 då han flyttade till Karlskrona - Växjö
Järnväg och en ny tjänst som trafikdirektör.
Efterträdare som trafikchef blev Viktor Emanuel Sylvén
(bilden till vänster) vilken sedan 1899 varit
anställd vid DHdJ som trafikchefsassistent. Förutom
att vara trafikchef för DHdJ var Sylvén även
trafikchef och kamrer vid Voxna - Lobonäs Järnväg
(WLJ).
Under åren som Statens Järnvägar arrenderade
DHdJ var Sylvén trafikinspektör vid SJ-sektionen
Bollnäs - Orsa. Vid årsskiftet 1927/1928 lämnade
han den tjänsten samt sin tjänst som Trafikchef för
WLJ. Han tillträdde en ny tjänst vid första trafikbyrån
i Stockholm. Död 1928.
I maj 1899
Hela banan var nu färdigterrasserad. Skenläggningen
från Orsa var nästan framme i Östanvik, 37,8
kilometer från Orsa. Från Bollnäs var skenläggningen
klar på 51,6 kilometer bana, det vill säga fram till
Voxna. Hela denna sträcka var också helt färdiggrusad,
bara justeringsarbeten återstod. Från Orsa var ca
15 kilometer färdiggrusat.
Spåren i Bollnäs och anslutningen
till SJ var helt klart. Kostnaden för anslutning till SJ
uppgick till 103 293 kronor och 43 öre. Till detta tillkom
årliga avgifter till SJ för förvaltning, underhåll
och växling.
Stationshusen var nästan färdigställda.
5 stycken banvaktsstugor var helt klara och 18 grunder lagda.
I Alfta och Runemo var lastkajerna färdiga. Klara plattformar
fanns vid Voxna, Edsbyn, Ovanåker, Alfta, Runemo, Sörbor
och nästan färdig i Freluga.
Av broarna återstod bara nummer 6-10
att färdigställa. Landfästena var klara, bara
överbyggnaden återstod. Av trummorna under banvallen
var nu alla 217 färdiga. trummornas sammanlagda längd
motsvarade 2 514 meter!
Läget i mitten av september kunde inte
sammanfattas bättre än i en av lokaltidningarna: "Dala-Helsinge
banan som är afsedd att öppnas för trafik den
1 instundande oktober från Bollnäs till Woxna, har
nu blifvit färdiggrusad på denna sträcka. Putsningsarbeten
efter banvallen bedrives med fart; likaså inredningen af
stationshusen och banvaktstugorna, som äro uppförda
och i flästa fall redan försedda med fönster och
dörrar.
Stationshusen synas vara praktiska och tidsenliga,
de mindre upptagande rum för gods i ena ändan. Vid
de större stationerna Alfta och Edsbyn uppföras särskilda
godsmagasin med ett genomgående järnvägsspår.
Vaktstugorna äro byggda i samma stil som statens, men med
något bredare fönster.
Hur nu allt ska hinna blifva färdigt
till den 1 oktober förefaller nog lite underligt, men högeligen
önskligt vore att så måtte ske.
Emellertid har man redan nytta af järnvägen,
i det att ett tåg i hvardera riktningen vanligen passerar
hvarje dag, om också på olämpliga tider - det
går från Bollnäs kl. 3-tiden på morgnarne
och kommer åter vid 10-tiden på kvällarne -
och med dessa får man åka gratis så godt man
kan på lastvagnarne.
Därför motser litet hvar med längtan
den dag, då man får stiga in och färdas i de
stiliga passagerarevagnar, som nu för banans räkning
anländt och stå väntande i Bollnäs. Det
är tvänne kombinerade 2:dra och 3:je klass boggievagnar
samt ett 10-tal vanliga 2:dra och 3:je klass vagnar, hvaraf 2
innehålla mindre postkupéer.
De prydliga vagnarne, som äro förfärdigade
vid Atlas verkstäder i Stockholm, äro allesammans hållna
i samma färg som 2:dra klass vagnarne vid Statens Järnvägar".
Trafiken startar
Genom att koncentrera arbetena på bandelen Bollnäs-Voxna
kunde man starta med provisorisk gods- och persontrafik. Inte
den 1 oktober som man kalkylerat men utan först några
dagar senare den 4 november 1899 kom trafiken igång. Det
var behövligt att äntligen få inkomster som komplement
till de ständiga utgifterna. Bandelen godkändes för
en hastighet på 35 km/t.
Under vintern koncentrerades nu resurserna
till göra bandelen Orsa-Voxna öppningsbar för
provisorisk gods- och persontrafik. Detta gick relativt snabbt
och den 18 januari 1900 startade trafiken. Bandelen godkändes
för en hastighet på 25 km/t. Därmed var hela
DHdJ:s huvudspår öppet för trafik. I och med
detta minskade "trycket" på bolagets ekonomi
men bara något, den var fortfarande kärv.
Lok 2 med gruståg någonstans längs linjen. Troligen år 1900. På vagnarna
står gruslossarna uppställda inför fotografen. Foto: Nybergska samlingen,
Sveriges Järnvägsmuseum.
I maj 1900
I Voxna hade nu en vändskiva på 15 meter blivit klar.
Även ett vattentorn med rörledning från älven
hade färdigställts.
Stationshusen i Furudal och Dalfors (Göringen)
var ännu inte färdiga utan banvaktsstugorna användes
som provisoriska stationshus. En ny trafikplats, Stenkullen,
hade börjat anläggas. I Ovanåker var bangården
under utökning med ytterligare ett sidospår och vid
Viksjöfors var en ny anhalt under byggnad med ett rundspår
avsett för timmerlastning.
Trots att trafiken nu var i full gång
var det mycket som återstod att göra innan banan officiellt
kunde invigas.
För att förbättra tillgången
på kapital gick bolaget ut med en emission preferensaktier.
Beloppet var en miljon. Kommunerna längs banan tecknade
sig för 900 000 kronor och greve von Hallwyl för 100
000 kronor.
Under 1902
Arbetena med banans komplettering fortsatte. Under året
körde man ut 243 vagnar med grus och för eliminering
av tjälskador gjordes urgrävning och isolering av 1139
meter bana.
Vid Kallholn, 7 kilometer från Orsa anlades
en lastplats avsedd för Skattungsbyns kalkbruk. Den bestod
av ett 82 meter långt rundspår och från detta
ledde ett 240 meter långt stickspår till själva
bruket. Vid Dalfors kompletterades bangården med ett 65
meter långt stickspår till en lastbrygga avsedd för
lastning av träkol.
Bibanan Göringen - Dalfors
I bolagets planer ingick byggande av en bibana från Dalfors
till sjön Amungen. Den skulle bli ca 3 kilometer lång
och var kostnadsberäknad till ca 90 000 kronor.
På grund av den ansträngda ekonomin
beslöt man att vänta med bygget tills huvudlinjen var
öppnad för trafik. Arbetena påbörjades under
år 1900 och gick ganska långsamt. Först under
sommaren 1902 kunde provisorisk trafik starta. Banan godkändes
för en hastighet på 40 km/t. Det officiella datumet
för bibanans allmänna trafik blev den 12 november 1902.
Av trafikala och postala skäl beslutades
bolagets styrelse, 30 juli 1901, att Dalfors station skulle namnändras
till Göringen samt att bibanans ändstation vid sjön
Amungen skulle heta Dalfors. Detta fastställdes av Kunglig
Majestät 27 september samma år.
|
Föregående sida |
Nästa sida |
|
|
Returtåg till innehållsförteckningen |
© Rolf Sten
dhdj_byggnadst.htm senast uppdaterad
2007-08-20
|
